成本管理-責任成本計價
視頻比較大,請耐心等待5秒,下載視頻
成本管理-責任成本計價
責任成本預算內計價
本業務表單不需要進行流程審批。

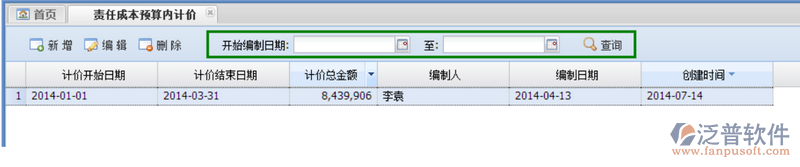

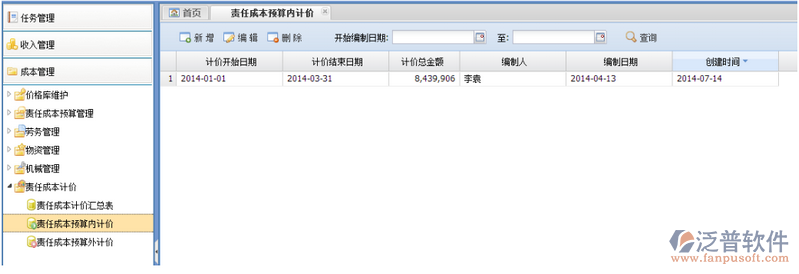

通過點擊功能菜單【成本管理—責任成本計價—責任成本預算內計價】進入責任成本預算內計價的臺賬頁面,如下圖所示:

在臺賬界面,可以對責任成本預算內計價信息進行新增、編輯、刪除等操作。

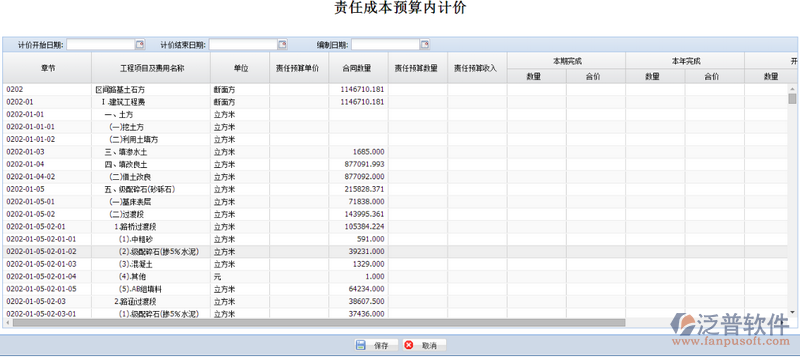

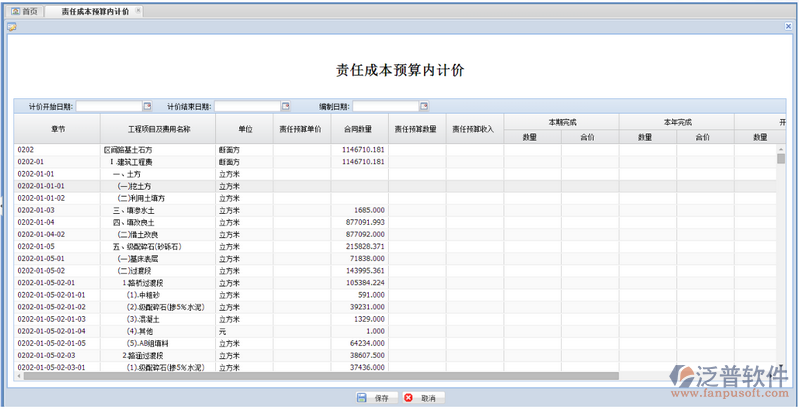

【新增】:新增一條責任成本預算內計價信息。點擊【新增】按鈕,可以彈出“責任成本預算內計價”頁面,如下圖:

手工錄入相關信息后,點擊【保存】按鈕,即可保存成功。數據填寫說明如下:
一、 主表
1. 計價開始日期:點擊日期控件填寫;
2. 計價結束日期:點擊日期控件填寫;
3. 編制日期:點擊日期控件填寫;
二、 明細表:
打開表單,選擇計價區間后,自動獲取當前機構在客戶端【責任成本管理—責任成本預算編制】所編制并上傳的責任成本預算編制信息,如下圖:

數據來源及填寫說明如下:
1. 章節、工程項目及費用名稱、單位:自動取客戶端的清單數據,包括分解后的;
2. 責任預算單價:取客戶端【責任成本管理—責任成本預算編制】里的“項目責任成本預算—責任成本預算單價”字段的值;
3. 合同數量:取客戶端【清單管理—合同清單導入】里的“合同數量”字段的值;
4. 責任預算數量:取客戶端【責任成本管理—責任成本預算編制】里的“施工圖預計收入—施工圖(審核)數量”字段的值;
5. 責任預算收入:取客戶端【責任成本管理—責任成本預算編制】里的“項目責任成本預算—責任成本預算合價”字段的值;
6. 本期完成:
1) 數量:
a) 清單末級:取當前計價區間對應的所有收方數量;
b) 非末級:計算值,計算公式為:【所有下一級清單的【“本期完成—合價”】合計值/本級的“責任預算單價”】;
2) 合價:計算值,計算公式為:【“本期完成—數量”*“責任預算單價”】;
7. 本年完成—數量、金額(元):自動獲取截止結束日期的本年已完成計價的數量和金額;
8. 開累完成—數量、金額(元):自動獲取項目開工以來,累計完成計價的數量和金額;
9. 剩余:
1) 數量:計算值,計算公式為:【“責任預算數量”-“開累完成—數量”】;
2) 金額(元):計算值,計算公式為:【“責任預算收入”-“開累完成—金額(元)”】;

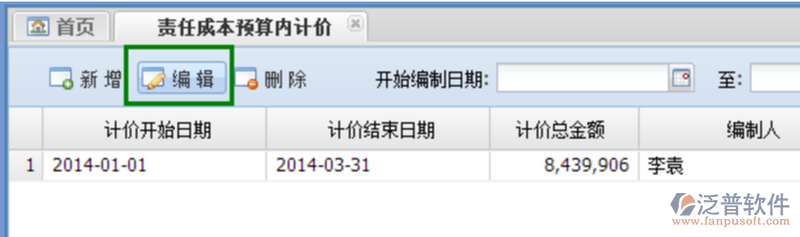

【編輯】:在臺賬頁面,選中責任成本預算內計價信息后,點擊【編輯】按鈕,對責任成本預算內計價信息進行維護。

【刪除】:在臺賬頁面,選中某條責任成本預算內計價信息后,點擊【刪除】按鈕,成功刪除該條責任成本預算內計價信息。
注意:在臺賬界面,可以根據查詢條件“開始編制日期”查詢該時間范圍內的責任成本預算內計價信息。

- 1項目成本管理
- 2建筑施工管理軟件的幾個成本控制方法
- 3責任成本預算查詢
- 4工程項目風險管控對策有哪些
- 5工程項目成本管理崗位的工作職責是什么
- 6人工成本預算執行分析報告
- 7其他成本管理
- 8初始化建筑工程成本配置
- 9責任成本預算審批
- 10工程項目成本管理端原則有哪些
- 11成本計劃大宗料費、機械費、人工費設置
- 12工程其他直接費預算
- 13防范工程項目成本的風險對策
- 14工程成本工作分解直接錄入和導入
- 15工程項目成本管控問題及措施
- 16工程直接成本配置中心
- 17成本工作分解
- 18成本計劃編制
- 19工程項目成本管理過程包括什么
- 20工程設備成本預算表
- 21成本管理-責任成本計價
- 22如何解決施工項目虧損
- 23人工成本
- 24建筑工程成本管理有哪些步驟
- 25責任成本-實驗室砼配合比
- 26總項目成本控制、總付款控制法(成本驗收控制)
- 27成本管理、專業分包費、其他材料費、甲控料費管理
- 28直接成本管理
- 29成本管理
- 30項目成本清單分解
成都公司:成都市成華區建設南路160號1層9號
重慶公司:重慶市江北區紅旗河溝華創商務大廈18樓
