進度計算

申請免費試用、咨詢電話:400-8352-114

   項目需要在一定的時間和預算成本內完成實現一定的可交付物的工作,并使客戶滿意,因此項目的重要特征之一是具有具體的時間期限,只有制訂比較詳盡的可操作的項目進度管理計劃才可以統籌安排整個項目的管理工作,使得項目各方面的工作有條不紊地開展。

  一、水利建設工程公司在進度管理涉及的主要問題

  沒有項目進度管理方法,項目也有可能成功。但總體來說很難保證項目按時完成,也很難保證項目的利潤空間,對項目組織和相關負責人來說項目失敗和虧損的風險就大。具體可在以下幾個方面體現。

  1、工程項目施工周期長,施工現場情況難以實時把控。班組不能及時上報施工進度,不清楚每個班組的施工效率。

  2、項目常常無法按期保質保量完成,對企業信譽造成不良影響。

  3、在項目進行的同時,無法快速了解項目的進展,也無法根據實際情況及時調整策略。


  4、領導如何掌握進度是否按照計劃執行,進度進行到哪一步了?這些信息如何獲取?

  5、當項目過多時,管理人員就無法實時查看項目的實際狀況,龐大的信息也很難在短時間內知曉項目的具體信息。

  6、經理出差時不能親自監督任務項目的完成情況和檢查項目結果。

  7、隨著項目規模不斷擴大,以前的電話溝通、紙筆記錄等線下的管理方式對進度進行管控已經逐漸難以滿足企業的需求。

  不少施工單位對于進度管理的重要性認識不足,導致項目進度管理沒有嚴格執行,項目經常出現延期、滯后等情況。泛普軟件專業的項目管理系統可以幫助項目管理人員和項目參與者更好的管理項目進度,對于推動項目的順利展開有積極的作用。

  二、泛普軟件—水利工程企業管理系統呈現項目實時進度

  項目進度管理對于工程項目尤其重要,只有做好項目進度的管理,才能使整個項目順利進展。泛普工程管理系統可以動態的管理項目進度,不受到時間、地點的限制,全面掌握施工情況。

  1、通過計劃與實際情況的對比分析,實現了對項目整體進度的控制和監督,保證了進度管理信息溝通的及時性,有利于總部及時掌握現場進度信息,便于項目的整體決策。


  2、通過期間計劃進度和實際進度,實現了項目建設進度計劃進度與實際進度的對比。通過對在建工程形象進度的分析,分析了進度滯后的原因,并制定了后期計劃的整改措施,確保了施工進度得到控制。


  3、體現了項目各階段主要工程量的完成狀況和完成率,能夠?qū)?xiàng)目整體進度和形象做出宏觀判斷,有利于項目整體建設資源的合理安排或調整。


  4、根據項目任務完成情況填報項目進度,登記信息后消息會自動推送給領導。

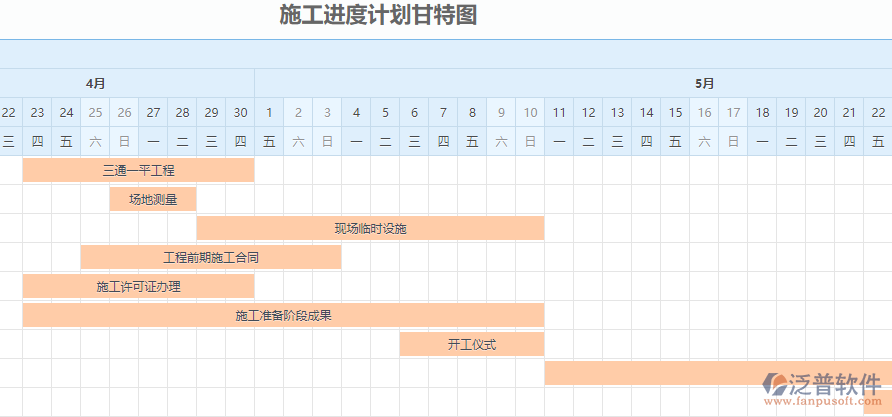

  5、通過優化的資源管理和費用控制,自動生成項目甘特圖,多復雜的項目也能讓您輕松掌控,保障如期實現項目目標。


  6、讓任務執行進度一目了然,項目管理者最需要看到的是項目、任務當前執行情況。清晰直觀的任務、項目一覽功能讓管理者隨時掌握項目執行進度。


  7、通過施工現場的負責人填報的施工日志、線上請檢單及巡查記錄單對施工現場的一線情況進行管控,并通過數據匯總、分析功能實現項目進度的實時分析反饋。


發布:2022-02-12 16:18    來源:泛普軟件    [打印此頁]    [關閉]
